        工程管理人員赴成都雙流國際機場提質改造工程現場開展巡查工作
        時間:2024-10-24   來源:四川省送變電

        工程管理人員赴成都雙流國際機場提質改造工程現場開展巡查工作

        攝影:工程管理一部 伍蘭

        金秋十月,由我司承建的成都雙流國際機場提質改造工程供電設施改造工程,迎來羊航線順航線跨越110千伏順威線及成雅高速施工的重要環節。項目部完成跨越手續辦理,專項方案、改造施工方案的審核以及物資采購、技術安全交底等相關準備工作,于10月16日開始搭設跨越架。

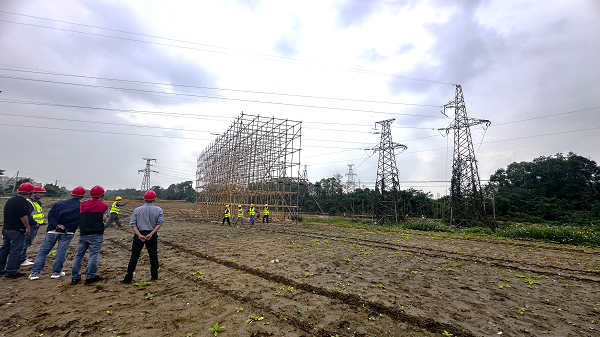

        10月18日上午,安全環保部何鑫、吳建強,工程管理一部伍蘭赴跨越點,就批準方案對現場搭設中的跨越架進行了檢查,并與項目負責人深入了解了停電計劃,物資、人員準備情況以及具體施工安排。

        項目計劃于10月22日進行跨高速封網,10月23日進行跨順威線封網,10月24日進行改造施工,兩條線各停電施工5日。時間緊,任務重,工程管理一部及安全環保部高度重視,計劃對本次跨越及改造施工進行現場監督,確保本次任務安全如期完成。
