四川省送變電建設有限責任公司
        涼山州會東縣1#地塊200MW光伏項目220千伏送出工程全力沖刺目標節點
        時間:2023-10-11   來源:四川省送變電

        涼山州會東縣1#地塊200MW光伏項目220千伏送出工程全力沖刺目標節點

        攝影丨會東項目部 趙海峰

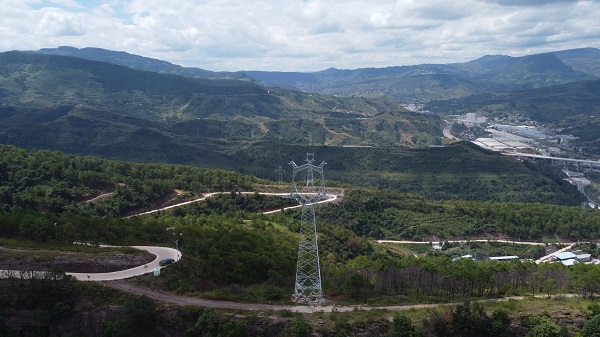

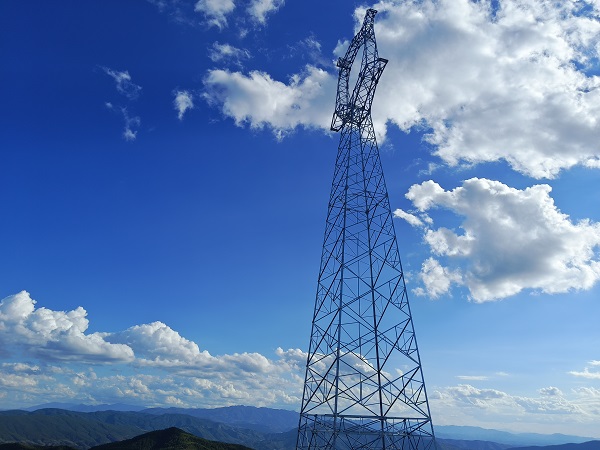

        由我司承建的涼山州會東縣1#地塊200MW光伏項目220千伏送出工程于2023年8月8日開工建設,送出線路自會東魯南光伏升壓站起,通過I回220kV線路接入松露500kV變電站,線路長度為39.547km,全線新建鐵塔共88基利舊1基。


        自開工以來,項目部將抓安全、保質量、搶進度作為總體目標,細化任務節點、倒排工期、責任到人、掛圖作戰,針對關鍵節點制定獎懲制度,簽訂目標責任書,以超常規的推進力度和強度保證總體進度可控。同時,總公司積極上下聯動、群策群力、跟蹤監督,把牢質量關口和安全紅線。施工期間,集團副總經理黃中良、工程管理中心負責人陶飛、安全環保部負責人李勇多次親臨現場檢查和指導,為項目的順利推進給予了有力支持和足夠關注。

        目前,施工四隊已超額完成簽訂的目標責任書以及分包合同項內主體工程,項目部在公司的大力支持下立即兌現獎勵,希望后續階段工作中繼續保持川送人能打硬仗的頑強作風。同時激勵其他勞務單位加快工作進度,對未完成目標責任書的勞務單位進行了檢查指導,爭取早日完成本階段施工任務。


        下一步,我項目建設團隊將嚴格按照計劃要求,科學安排作業,有序組織施工,守好安全底線,嚴把工程質量關,拿出川送人的責任與擔當,力爭11月20日具備帶電條件。
