四川省送變電建設有限責任公司
        波黑比萊恰光伏電站第一批次支架驗收順利完成
        時間:2023-09-06   來源:四川省送變電

        波黑比萊恰光伏電站第一批次支架驗收順利完成

        文攝丨波黑項目 劉林

        春華秋實又一載,砥礪奮進譜新篇。7月26日上午8時許,在業主、監理及總包等各方領導的見證下,隨著第一塊光伏面板安裝就位,標志著我司承建的波黑比萊恰60MWp光伏電站EPC項目安裝工程正式拉開帷幕。

        本項目光伏場區采用963個2P*45支架單元、57個2P*30支架單元和49個2P*15支架單元,組件采用單晶PERC雙波655Wp組件共計91560塊,容量為59.9715MWp,187 臺逆變器以及8臺箱變。光伏廠區為南北兩個大區,地質類型以石灰?guī)r為主,其中南區地勢大部分平坦,而北區大部分為山坡地形,且坡度較陡,施工相對困難。

        7月份的波黑正式進入夏季,太陽肆意橫行,紫外線強度大。項目部綜合考慮現場施工人員身體狀況以及施工進度,合理制定施工時間,避開現場高溫時段,同時從國內及鄰國塞爾維亞采購必要的防暑降溫藥品。

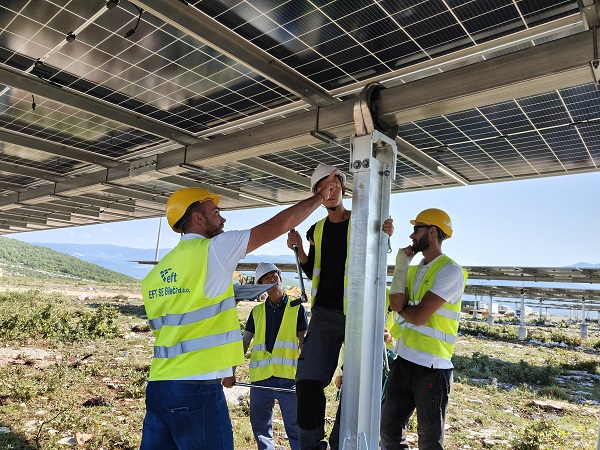

        雖然現場條件艱苦,但現場各施工人員充分發揚川送“四能”文化精神,自8月初開始,積極配合甲方及業主、監理單位對第一批次南區S1、S2、S3子陣進行驗收,同時于8月7日在公司的大力支持以及項目部現場施工人員的共同努力下,第一批次光伏面板順利通過驗收。截止8月底共計完成支架安裝207架,面板安裝10184張。

        項目部各施工人員本著嚴謹、負責的態度,在集中驗收開始前對每一顆螺栓進行全面的扭力自檢。對發現的問題,積極與施工小組溝通,討論問題的根源所在,認真總結施工經驗,確保第一批次驗收百分百通過,及時改進后續施工工藝。
