華能阿拉善左旗巴彥諾日公300兆瓦風電項目配套220千伏接網工程簡報
文 攝影丨工程管理三部 楊光
2022年9月下旬,當大家都在為即將到來的國慶長假做準備時,我國北部偏遠地區的一片沙漠上,由我司承建的華能阿拉善左旗巴彥諾日公300兆瓦風電項目配套220千伏接網工程施工現場,工人們正頂著烈日和風沙進行著緊張有序的基礎施工工作。
項目位于內蒙古阿拉善左旗北部約200km的巴彥諾日公蘇木境內,我公司施工任務包括30km線路和81基基礎。工期緊、任務重,現場地形復雜,隨處可見沙漠、山地、丘陵等“硬骨頭”,同時,需要在11月底之前竣工達到投運條件。目前已完成地形相對有利的30基基礎,接下來的基礎巖性主要為加里東期(γ3)花崗巖層,巖體基本質量等級為Ⅳ、Ⅴ級。采用普通機械開挖方式根本無法完成,為了縮短開挖工期,項目部協同當?shù)赜匈Y質的爆破公司將對剩余基礎進行爆破開挖。

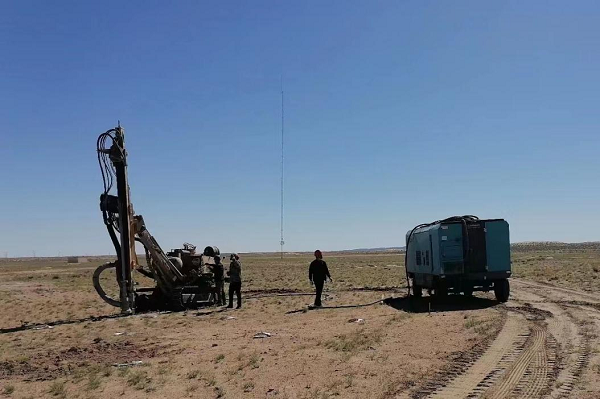

爆破公司完成前期勘察,編制了爆破專項方案,隨后通過批準辦理了相關手續,現已陸續進行放樣布孔和鉆孔工作。項目部同時調派班組與爆破施工平行作業,力爭在最短的時間保質保量完成施工任務。
在合理的進度計劃安排和資源配置下,建設單位給予了項目部高度的評價和信任,也贊揚了川送鐵軍不畏艱險,能吃苦,能打硬仗的優良作風。項目部將不忘初心,砥礪前行,攻堅克難,發揚川送鐵軍精神,為建設單位交出一份滿意的答卷,也讓施工人員在寒冬到來之前能與家人團聚!
